Planungsmodus festlegen

Bei der Planung eines Vorgangs im TPG Scheduler gilt, dass die Arbeit aus 3 Variablen berechnet wird: Dauer, Einheiten und Aufwand. Das bedeutet:

Arbeit = Dauer * Einheiten * Aufwand

Um einen Vorgang realistisch zu planen, gibt es im TPG Scheduler 3 Planungsmodi, die für einen Vorgang festgelegt werden können. Je nach Planungsmodi ist eine Variable fest definiert:

Feste Dauer = Dauer des Vorgangs bleibt konstant.

Feste Einheiten = Anzahl der zugewiesenen Ressourcen bleibt konstant.

Fester Aufwand = Anzahl der Arbeitsstunden/-tage bleibt konstant.

Planungsmodus festlegen:

Blenden Sie die Spalte Planungsmodus ein. (s. Terminplan - Tabelle)

Klicken Sie bei dem Vorgang in die Zelle Planungsmodus. Das Dropdown-Menü öffnet sich.

Klicken Sie auf den gewünschten Planungsmodus Feste Dauer, Feste Einheit oder Fester Aufwand.

Der gewünschte Planungsmodus ist für den Vorgang festgelegt.


Die Standardeinstellung für den Planungsmodus ist Feste Dauer.

Sobald einem Vorgang eine Ressource zugewiesen ist, rechnet der TPG Scheduler mit einem Aufwand von 8 Stunden pro Tag und Ressource.

Wenn Sie für einen Vorgang den Planungsmodus Fester Aufwand verwenden möchten, müssen Sie zuerst den gewünschten Aufwand eingeben und erst danach die Ressource zuweisen. Erfolgt die Ressourcenzuweisung vorher, wird der Aufwand automatisch auf 8 Stunden gesetzt.


Ist ein Planungsmodus (z.B. Feste Dauer) ausgewählt, wird bei der Änderung einer Variable (z.B. Aufwand) die andere Variable (z.B. Einheiten) neu berechnet. Die Variablen hängen wie folgt zusammen:

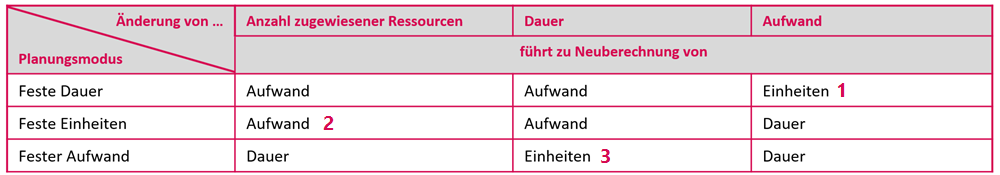

DE-Planungsmodi_1

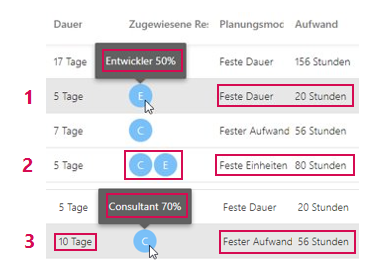

Beispiel 1: Feste Dauer (5 Tage): Änderung von Aufwand (20 Stunden) führt zur Neuberechnung von Einheiten (Zugewiesene Ressource: Entwickler 50%).

Beispiel 2: Feste Einheiten (Anzahl zugewiesene Ressource): Änderung von Einheiten (1 2) führt zur Neuberechnung von Aufwand (80 Stunden)

Beispiel 3: Fester Aufwand (56 Stunden): Änderung von Dauer (10 Tage) führt zur Neuberechnung von Einheiten (Zugewiesene Ressource: Consultant 70%).



DE-Planungsmodi_2



Variablen im Informationsfenster bearbeiten:

Öffnen Sie das Informationsfenster (siehe Abhängigkeiten zwischen Vorgängen - Informationsfenster).

 Im Informationsfenster stehen Ihnen folgende Registerkarten zur Verfügung:

Allgemein: Hier können Sie den Aufwand und die Dauer des Vorgangs anpassen.

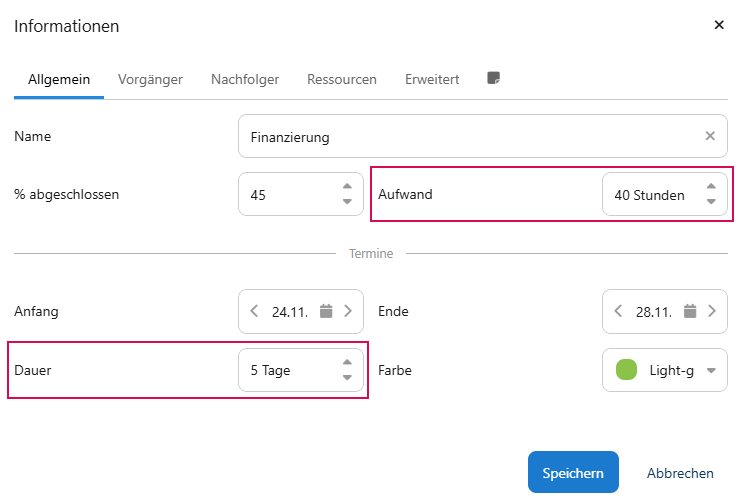

DE-VorgangInformationsfensterAllgemeinAufwandDauer

Ressourcen: Hier können Sie Ressourcen hinzufügen oder entfernen sowie Einheit und Aufwand der Ressourcen ändern.

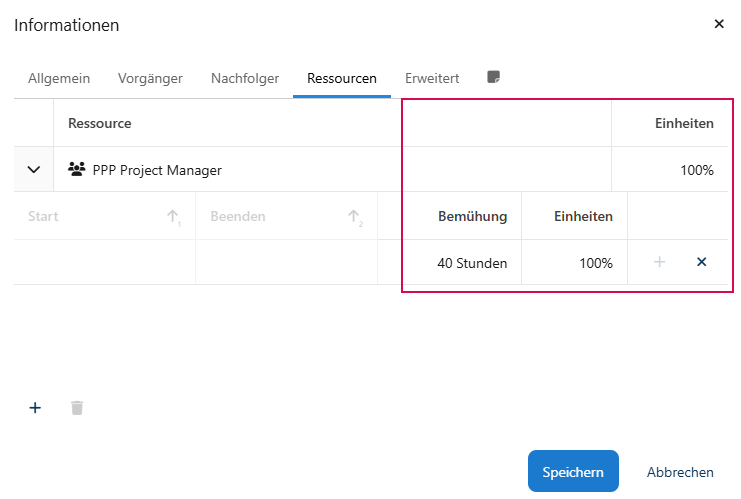

DE-VorgangInformationsfensterRessourcenAufwandEinheiten



Erweitert: Hier können Sie den Planungsmodus des Vorgangs einstellen.

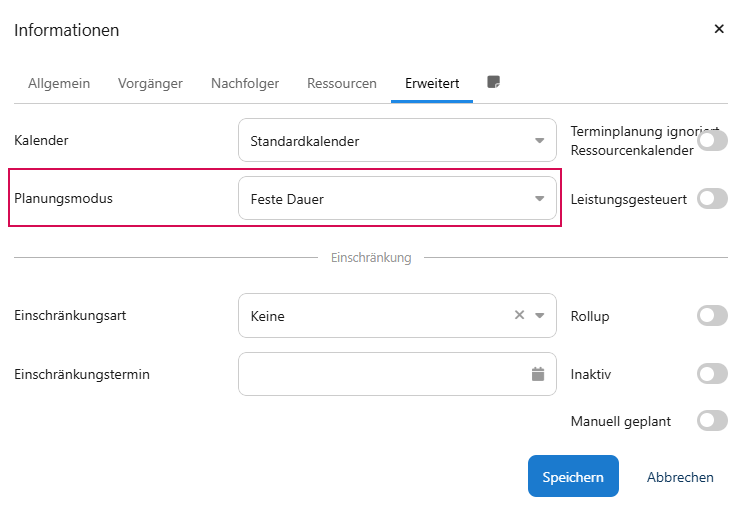

DE-VorgangInformationsfensterErweitertPlanungsmodus

Klicken Sie auf Speichern.
