Abhängigkeiten zwischen Vorgängen- Tabelle

In der Tabellenansicht gibt es verschiedene Möglichkeiten, um Abhängigkeiten zwischen Vorgängen festzulegen.

EA-Beziehung:

➢Wählen Sie den Vorgang, dem Sie einen Vorgänger zuordnen wollen (z.B. Teilvorgang 2).

➢Doppelklick in die Zelle der Spalte Vorgänger. (1)

➢Klicken Sie auf den Pfeil nach unten. ▶ Das Dropdown-Menü öffnet sich.

➢Klicken Sie im Dropdown-Menü auf den Vorgang, den Sie als Vorgänger festlegen möchten (z.B. Teilvorgang 1). (2)

➢Klicken Sie zum Beenden außerhalb des Menüs.

▶ Die beiden Vorgänge sind mit einer Ende-Anfang-Beziehung verknüpft.
Teilvorgang 2 beginnt erst, wenn Teilvorgang 1 abgeschlossen ist.

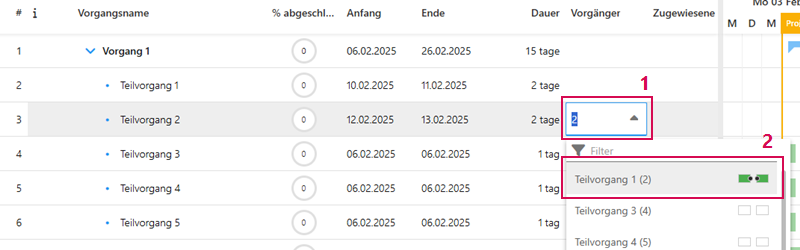

DE-EABeziehungTabelle_1

Oder

➢Geben Sie in der Spalte Vorgänger, die Nummer des Vorgangs, der als Vorgänger zugewiesen werden soll, ein.

DE-EABeziehungTabelle_2



AA-, EE- und AE-Beziehung festlegen:

Um die anderen Abhängigkeiten festzulegen, gehen Sie wie folgt vor:

➢Wählen Sie den Vorgang, dem Sie eine Abhängigkeit zu einem anderen Vorgang zuordnen wollen.

➢Doppelklick in die Spalte Vorgänger.

➢Geben Sie die Nummer des Vorgangs ein, den Sie mit dem aktuellen Vorgang in Beziehung setzen wollen und geben Sie die Abhängigkeit AA, EE oder AE ein.

▶ Die beiden Vorgänge sind mit der gewünschten Abhängigkeit verknüpft.

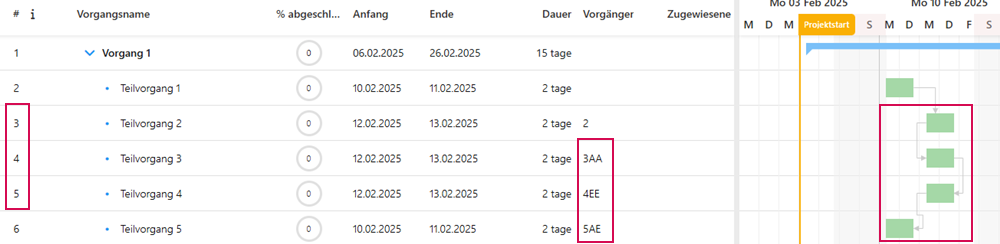

DE-AndereAbängigkeitenTabelle_1

▶ Alternativ können Sie die Spalte Nachfolger einblenden und den nachfolgenden Vorgang wie oben beschrieben festlegen.
