Ressourcen synchronisieren

Mit diesem Job importieren Sie das Projektteam aus TPG ProjectPowerPack nach MS Project Desktop. Dadurch stellen Sie sicher, dass Projektmanager bei der Planung mit den korrekten Ressourcen arbeiten.


▶ Stellen Sie vor dem Ausführen des Jobs sicher, dass Ihr Projekt bereits mit einem TPG ProjectPowerPack-Projekt verbunden ist. Hinterlegen Sie dazu die entsprechende TPG PPP Project Guid in den Projektinformationen (siehe Pre-defined Jobs).


Beim Ausführen des Jobs ruft TPG PSLink die folgenden Informationen aus Ihrem TPG ProjectPowerPack-Projektplan ab und ordnet sie den Ressourcen in Ihrem MS Project Desktop-Plan zu:

▪Projektteam

▪Ressourcentyp: Unternehmensressource

▪Ressourcentyp: Lokale Ressource

▪Je Unternehmensressource:

▪Verfügbarkeit

▪Nicht-Arbeitstage

Während der Aktualisierung prüft das System jeden Eintrag anhand der definierten Übereinstimmungsbedingungen.

Kann das System keine eindeutige Zuordnung ermitteln, weil entweder keine passende Ressource vorhanden ist oder mehrere mögliche Treffer gefunden werden, wird ein Dialog angezeigt.

In diesem Dialog können Sie die erkannten Zuordnungen prüfen, die passende Ressource auswählen oder mit dem Erstellen einer neuen Ressource fortfahren.

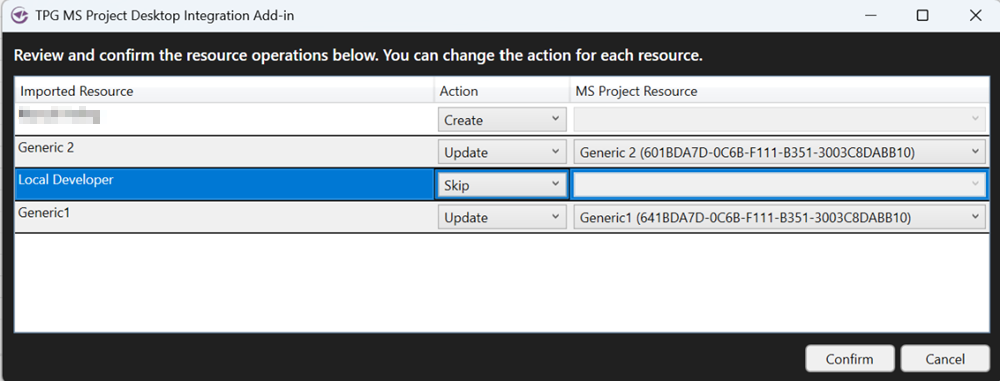

EN-SyncResource_1

Für jede Ressource können Sie eine der folgenden Optionen auswählen:

➢als neue Ressource im Plan erstellen

➢Ressource überspringen

➢bestehende Ressource aktualisieren

➢Wählen Sie Confirm, um die Ressourcen in Ihrem MS Project Desktop-Plan zu aktualisieren.

➢Wählen Sie Cancel, wenn Sie den Vorgang ohne Änderungen beenden möchten.


▶ Der Dialog wird auch bei späteren Aktualisierungen erneut angezeigt, solange die Daten keine eindeutige Zuordnung ermöglichen. Bereiten Sie die Daten entsprechend auf, zum Beispiel indem Sie doppelte Ressourcen entfernen oder eindeutige Übereinstimmungen sicherstellen.


Resource Field Mapping

Das Resource Field Mapping legt fest, wie Ressourceninformationen aus PPP den Ressourcenfeldern in MS Project Desktop zugeordnet werden.

PPP

PPP interner Spalten-Name

PPP interner Tabellen-Name

MS Project Desktop

Base Calender

tpg_basecalender

tpg_resourcepool

„Default“ aus PPP wird ebenfalls „Standard“ zugeordnet.



Andernfalls wird versucht, eine exakte Namenszuordnung herzustellen. Für lokale PPP-Ressourcen wird der Standardkalender von MS Project verwendet.



Contact

tpg_contact

tpg_resourcepool



CoReSuite Id

tpg_csuid

tpg_resourcepool



Created By

createdby

tpg_projectteam



Created By (Delegate)

createdonbehalfby

tpg_projectteam



Created On

createdon

tpg_projectteam



Currency

transactioncurrencyid

tpg_projectteam



Department

tpg_dept

tpg_projectteam

Group

Department Name (Internal)

tpg_deptnameinternal

tpg_resourcepool



Earliest Availability

tpg_earliestavailability

tpg_resourcepool



Exchange Rate

exchangerate

tpg_projectteam



External Id

tpg_extid

tpg_resourcepool



External UID

tpg_external_uid

tpg_resourcepool




tpg_imageurl

tpg_projectteam



Import Sequence Number

importsequencenumber

tpg_projectteam



Job Title

tpg_jobtitle

tpg_resourcepool



Last CoReSuite Sync

tpg_cslastsync

tpg_resourcepool



Latest Availability

tpg_latestavailability

tpg_resourcepool



Location

tpg_location

tpg_resourcepool



Max Units

tpg_maxunits

tpg_projectteam

MaxUnits

Modified By

modifiedby

tpg_projectteam



Modified By (Delegate)

modifiedonbehalfby

tpg_projectteam



Modified On

modifiedon

tpg_projectteam



Name

tpg_name

tpg_projectteam

Name

Owner

ownerid

tpg_projectteam



Owning Business Unit

owningbusinessunit

tpg_projectteam



Owning Team

owningteam

tpg_projectteam



Owning User

owninguser

tpg_projectteam



Record Created On

overriddencreatedon

tpg_projectteam



Resource

tpg_resourcepoolid

tpg_resourcepool

Text30

Resource Type

tpg_resourcetype

tpg_projectteam

Enterprise Generic

Skills

tpg_skills

tpg_resourcepool



Standard Rate

tpg_standardrate

tpg_projectteam

StandardRate

Standard Rate (Base)

tpg_standardrate_base

tpg_projectteam



Status

statecode

tpg_projectteam



Status Reason

statuscode

tpg_projectteam



Team Member

tpg_projectteamId

tpg_projectteam

Text29

Time Zone Rule Version Number

timezoneruleversionnumber

tpg_projectteam



User

tpg_user

tpg_resourcepool



User First Name

tpg_userfirstname

tpg_resourcepool



User Full Name

tpg_resourcename

tpg_resourcepool



User Image

tpg_userimage

tpg_resourcepool



User Last Name

tpg_userlastname

tpg_resourcepool



UTC Conversion Time Zone Code

utcconversiontimezonecode

tpg_projectteam



Version Number

versionnumber

tpg_projectteam



Verfügbarkeiten

Die Verfügbarkeit von PPP-Unternehmensressourcen wird den Ressourcenverfügbarkeiten in MS Project Desktop zugeordnet. Dabei werden die entsprechenden Max. Einheiten übernommen.

Wenn für eine PPP-Unternehmensressource keine Verfügbarkeiten vorhanden sind, werden auch die entsprechenden Verfügbarkeiten auf der Seite von MS Project Desktop gelöscht.

Nicht-Arbeitstage

Die Nicht-Arbeitstage jeder PPP-Unternehmensressource werden in MS Project Desktop als Ausnahmen im Ressourcenkalender übernommen.

Wenn für eine PPP-Unternehmensressource keine Nicht-Arbeitstage vorhanden sind, werden auch die entsprechenden Ausnahmen im Ressourcenkalender auf der Seite von MS Project Desktop gelöscht.

Template für die Jobkonfiguration

Die Template Job Configuration für den Ressourcenimport definiert, wie das Projektteam aus PPP gelesen, gemappt und in den MS Project Desktop-Plan übernommen wird.


▶ Ein Template für die Job-Konfiguration erhalten Sie von Ihrem TPG-Berater.
